沂南光伏电站秋季停电检修顺利完成
发布于2024-11-02
近日,山东水发综合能源公司沂南光伏电站历时5天4夜的秋季停电检修工作顺利完成。
沂南电站于2014年4月开工建设,装机总量49MW,电站设备安装运行至今已超过10年时间,组件效率衰减、设备性能老化、安全风险增加、维护成本提高等系列隐患与问题逐渐制约着电站的稳定运行与长远发展。对此,他们于近期开展了历时5天4夜的秋季停电检修工作。
在停电检修前,经巡查发现的须停电整改问题隐患已有17项,电网指标符合性的技术升级6项,线缆埋深、温湿度控制、参数监测与联动保护等运行环境改善事务9项。为进一步落实双重预防机制,切实解决隐患问题,夯实质效提升基础,压实年度目标责任,公司决定放弃5天的发电量收益,并投入多项资金对电站进行全场域停电检修。
该检修工作涉及部门较多,手续繁琐,过程复杂,且掺杂着大量的高压、超高压停送电操作次数,其间的高压击穿与联动损坏风险极高。为此,水发能源、综能公司、沂南电站全面推进层级联动与部门协同,推行整体规划与专项治理,推动统筹部署与专题会诊。提前与电网调度部门沟通检修和试验时间,与设备供应商协调零配件储备,根据设备现状与可调度人员资源制定检修计划与方案,留出一定程度的方案余量以应对检修过程中新发现的故障隐患,全面细致规范操作流程,组织三个层级的安全人员联合进行施工前安全交底,组织运营、安全、综合等部门协同制定了突发情况应急处置预案并进行了模拟演练。

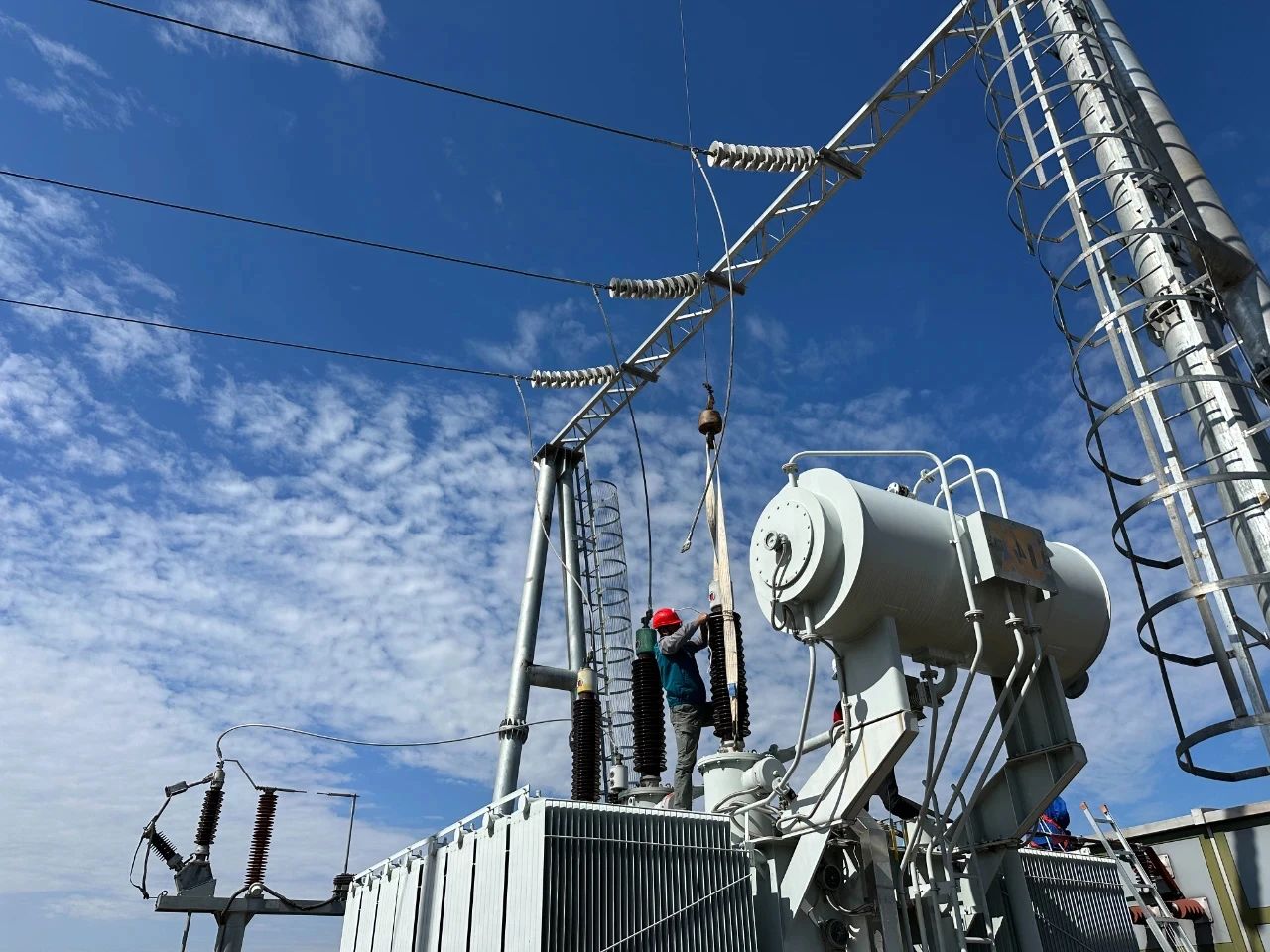

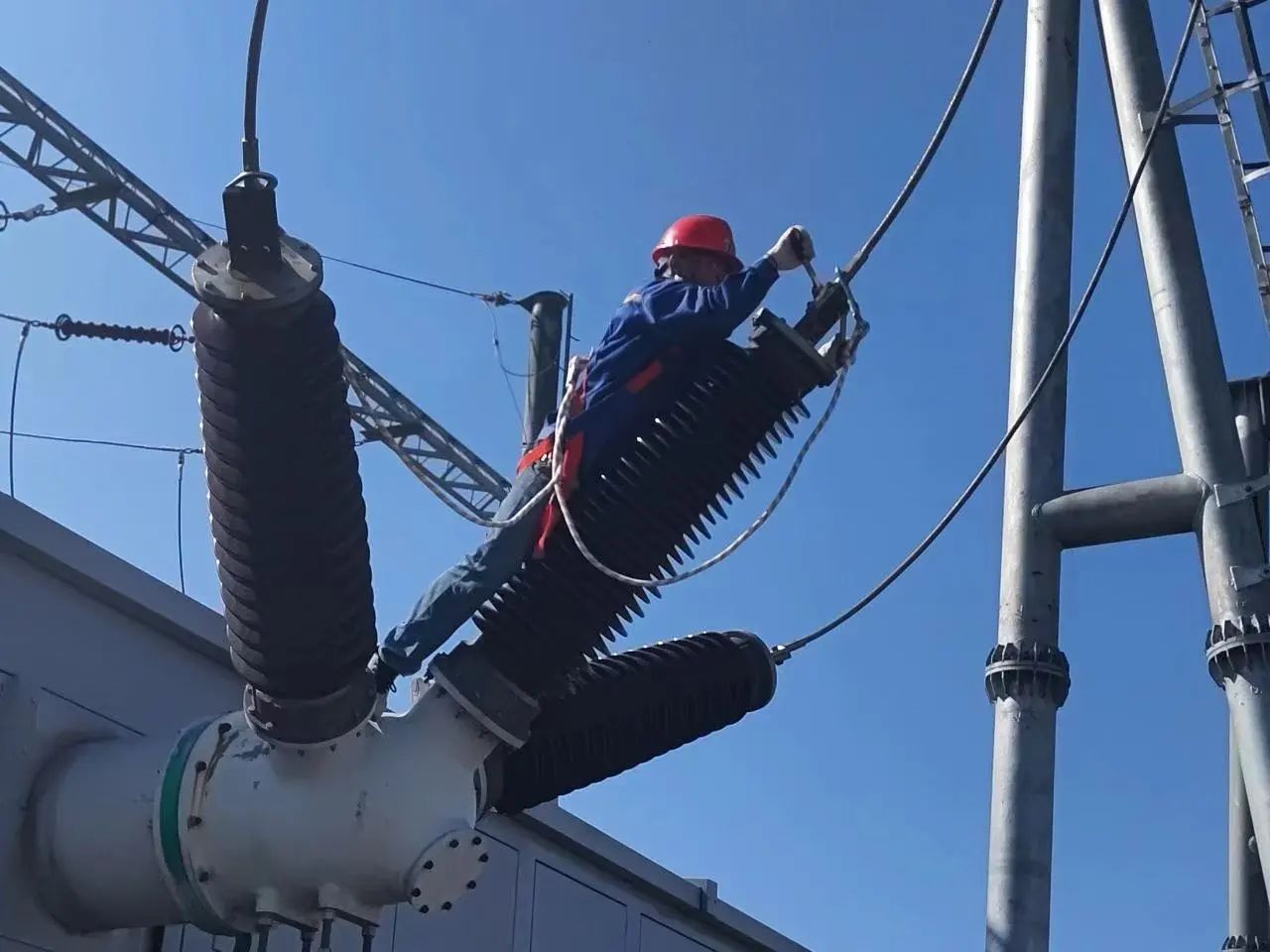

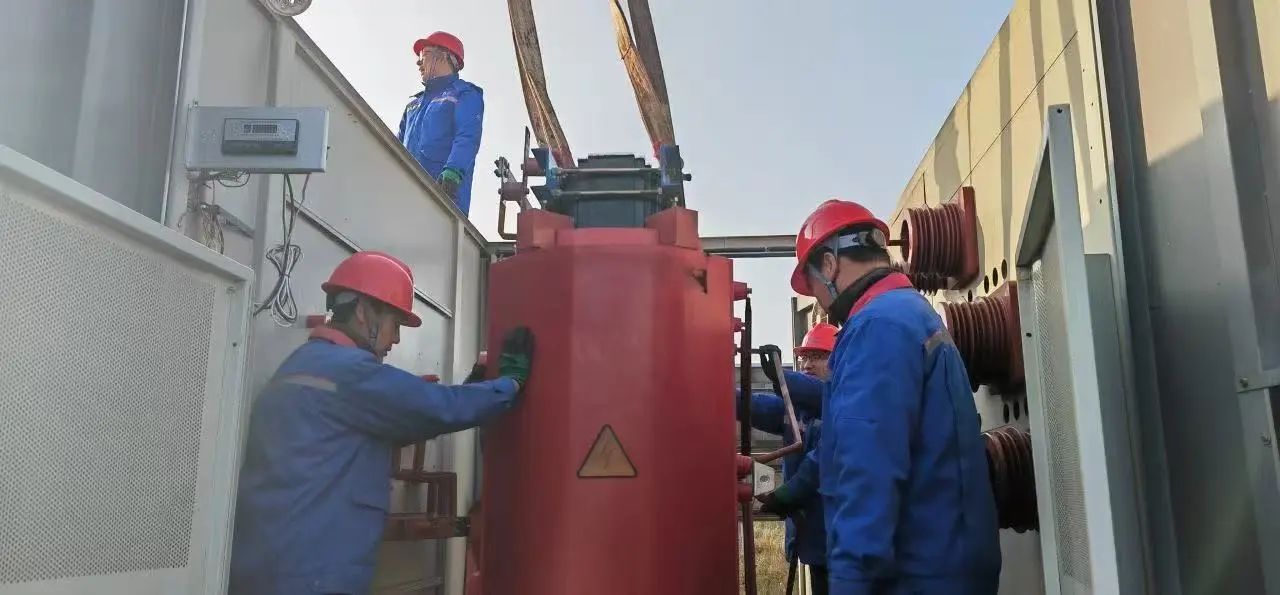

在设备分布区域达到1680亩的检修现场,22名技术人员互相配合,分工明确,本着“不留死角、严控风险、保障安全”的原则,严格执行两票、复核、监护等制度,对电站内的各类设备进行了全面细致的检修。在检修过程中新发现了主变压器瓦斯继电器漏油、35kV集电II线开关手车触臂烧坏、低压断路器控制器损坏等故障8处,12台冷却风机存在运行隐患,变压器绕组绝缘外壳开裂了7处,目前,此类计划外故障均已进行了消缺。
沂南电站始终秉持“安全第一,预防为主”生产方针,深入推进“两实施 四深化”行动,驰而不息,苦练内功。截至今年9月底,在地区消纳导致限电量大幅增加的情况下,沂南电站仍然取得了4740万千瓦时的发电量成绩,同比增加82万千瓦时。(王新龙 供稿)
